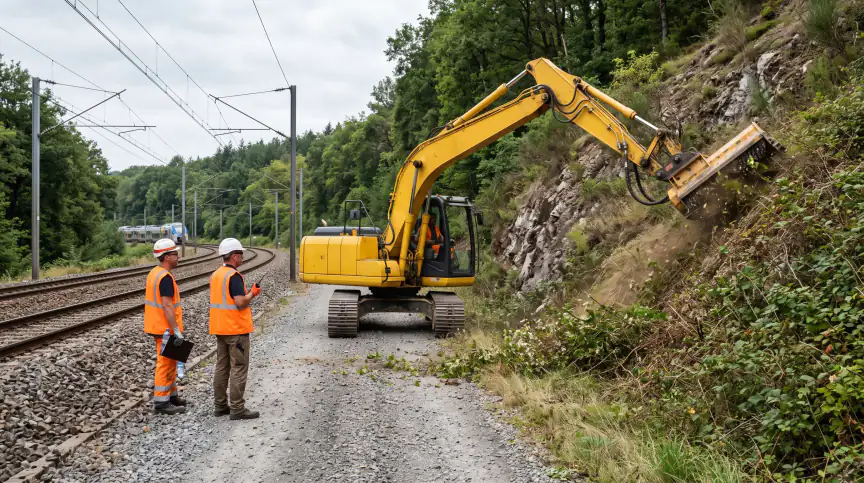

Élagage et débroussaillage le long des voies ferrées
Un arbre abattu ne tombe jamais tout à fait où on l'avait prévu. Le long d'une voie, cette marge d'erreur n'existe pas — et la caténaire ne pardonne pas le contact. Ce qui change vraiment sur un chantier d'élagage en emprise, et ce qu'il faut avoir en poche avant d'y accéder.
L'élagage en emprise ferroviaire est l'un des métiers les plus exposés qui y interviennent, et pourtant l'un de ceux où l'on arrive le plus souvent sans préparation ferroviaire. La raison est simple : une entreprise d'élagage maîtrise parfaitement son métier — la chute dirigée, la nacelle, le grimpé. Ce qu'elle ne maîtrise pas d'emblée, c'est le milieu dans lequel elle l'exerce.
Pourquoi la végétation est un enjeu de sécurité ferroviaire
Avant de parler du chantier, il faut comprendre pourquoi il existe. La végétation le long des voies n'est pas un sujet d'esthétique : c'est un sujet d'exploitation, et le gestionnaire d'infrastructure le chiffre.
Sources : Groupe SNCF, Maîtrise de la végétation : quelles solutions ? (mars 2026) et SNCF Réseau, Maîtrise de la végétation.
Le gestionnaire d'infrastructure assigne trois objectifs à ces opérations : la sécurité des circulations ferroviaires, la sécurité du personnel et la sécurité incendie. Le deuxième mérite d'être souligné, parce qu'il vous concerne directement : entretenir la végétation, c'est aussi protéger ceux qui interviennent le long des voies.
Derrière ces objectifs, des risques concrets :
- La chute d'arbre sur la voie ou la caténaire est l'une des causes récurrentes d'interruption de circulation, avec un risque direct pour les trains.
- Le masquage de la signalisation et la réduction de la visibilité affectent directement la sécurité : une branche qui pousse peut faire tomber la visibilité disponible en dessous de la distance minimale de visibilité des circulations (DMVC) exigée pour un point de traversée validé quelques mois plus tôt.
- Le risque d'incendie, sur un ballast sec bordé de végétation, avec des sources de chaleur et d'étincelles à proximité immédiate.
- Les feuilles mortes sur le rail, qui dégradent l'adhérence, provoquent enrayage et patinage et allongent les distances de freinage.
- Les racines et les affouillements, qui fragilisent les talus et l'assise de la voie.
- L'embroussaillement, qui gêne la surveillance des installations, provoque des accidents de plain-pied pour les agents présents sur les voies et entrave l'accès des secours.
Trois interventions, trois régimes techniques
Le gestionnaire d'infrastructure distingue officiellement trois méthodes, et le vocabulaire compte quand vous répondez à un marché :
| Méthode | Ce qu'elle recouvre |
|---|---|
| L'abattage | Couper les arbres gênants proches de la voie et des caténaires, ou présentant un risque de chute de branches sur les cheminements piétons et routiers. |
| L'élagage | Supprimer les branches gênantes ou susceptibles de le devenir. |
| Le débroussaillage | Maîtriser le développement d'une végétation arbustive sur les abords des talus, pour l'empêcher de masquer les signaux ou de s'étendre sur la voie. |
Côté obligations, deux régimes coexistent. La végétation située dans l'emprise relève du gestionnaire d'infrastructure. Celle qui pousse sur un terrain riverain relève de son propriétaire, et l'article L. 2231-3 du Code des transports lui impose trois obligations précises :
| Obligation du riverain | Distance |
|---|---|
| Ne pas planter ni laisser croître arbres ou haies à proximité de la limite légale des emprises | 2 m de la limite légale, soit 4 m du bord du rail |
| Élaguer, tailler ou abattre les arbres proches d'une caténaire ou d'autres installations ferroviaires | moins de 3 m d'une caténaire ou d'une installation |
| Traiter tout arbre, branche ou haie compromettant la sécurité des circulations ou gênant la visibilité de la signalisation | sans seuil : c'est l'effet qui compte |
Et elles concernent un volume considérable de chantiers : selon SNCF Transilien, près de la moitié des arbres jugés dangereux pour les circulations se situent hors des emprises ferroviaires, sur des propriétés privées ou sur le domaine des collectivités territoriales. Le gestionnaire identifie ces arbres par des tournées de reconnaissance, complétées par les signalements des riverains, des mairies et des conducteurs, puis recherche les propriétaires pour leur adresser une mise en demeure.
Ces obligations ne sont pas théoriques. Le gestionnaire d'infrastructure peut mettre en demeure le propriétaire de réaliser ou faire réaliser les travaux ; à défaut de suite, il est autorisé par la loi à les faire exécuter d'office et aux frais du propriétaire. Et la responsabilité pénale comme civile du propriétaire peut être recherchée en cas d'accident ou de perturbation des circulations.
S'y ajoutent, dans les territoires exposés au risque d'incendie, des obligations de débroussaillement au titre du Code forestier, dont l'étendue est précisée par les arrêtés préfectoraux.
Les huit risques propres à l'élagage en emprise
Ce ne sont pas les risques du métier — ceux-là, vous les connaissez. Ce sont ceux que le milieu ferroviaire ajoute par-dessus.
La zone dangereuse : une distance qui dépend de la vitesse
Contrairement à une idée répandue, la zone dangereuse ne mesure pas 1,50 m partout. Sa largeur dépend du type de ligne et de la vitesse des circulations, parce que c'est elle qui détermine l'effet de souffle et le temps de réaction disponible. L'arrêté du 10 juillet 2026 fixe les valeurs suivantes, mesurées depuis le rail :
Lignes à signalisation latérale, autres que LGV
| Vitesse maximale des circulations | Limite de la zone dangereuse |
|---|---|
| Jusqu'à 40 km/h | 1,25 m |
| Plus de 40 km/h | 1,50 m |
| Plus de 160 km/h | 2,00 m |
Lignes à grande vitesse, à signalisation en cabine
| Vitesse maximale des circulations | Limite de la zone dangereuse |
|---|---|
| Jusqu'à 300 km/h | 2,00 m |
| De 300 à 320 km/h | 2,30 m |
Vos équipes sont-elles prêtes pour la campagne d'automne ?
Grimpeurs, opérateurs au sol, conducteurs de nacelle, encadrement : dites-nous vos effectifs et votre date de démarrage, nous vous répondons avec les créneaux disponibles et un devis chiffré.
Les protections : de l'annonce à la consignation
Un chantier d'élagage ne se protège pas comme un chantier de voie, parce que les opérateurs y sont partiellement immobilisés — dans un arbre, dans une nacelle, sous une charge. Le dégagement rapide, qui est le réflexe de base en emprise, n'est plus disponible pour tout le monde.
| Protection | Quand elle suffit | Ses limites en élagage |
|---|---|---|
| Annonce des circulations (ASP, annonceur, sentinelle) | Le dispositif standard du débroussaillage et des travaux au sol : opérateurs mobiles, capables de se dégager dans le délai imparti. | Inopérante pour un grimpeur ou une nacelle déployée : on ne redescend pas d'un arbre en quinze secondes. |
| Ralentissement des circulations | Réduit la vitesse maximale, donc la distance de visibilité exigée et la violence du souffle. | Ne supprime pas le risque caténaire, qui est indépendant des circulations. |
| Fermeture de voie (tracée par le S9) | Travaux dont le rayon de chute atteint la voie, chantiers de nuit, abattage d'arbres importants. | Suppose une plage horaire négociée avec le gestionnaire, souvent nocturne. |
| Consignation caténaire (tracée par le S11) | Dès que le rayon d'action — outil, corde, nacelle, arbre — peut venir à moins de 3 m de la ligne. | Rien ne distingue visuellement une caténaire consignée d'une caténaire sous tension : seule la trace écrite fait foi. |
Le débroussaillage : la séquence d'annonce
Sur un chantier de débroussaillage, la protection retenue est le plus souvent l'annonce des circulations. Un dispositif signale l'arrivée du train suffisamment tôt pour que les agents interrompent leur travail et se mettent à l'abri. La séquence est toujours la même, et chaque étape compte.
- L'annonce retentit avant l'arrivée de la circulation, avec un préavis calculé pour laisser à l'équipe le temps de se dégager complètement.
- Tous les travaux s'arrêtent — sans exception, y compris « la dernière passe ». Une débroussailleuse en main, un outil thermique en marche, c'est déjà du retard sur le dégagement.
- Chacun se dégage hors de la zone dangereuse, vers le point de dégagement défini avant l'engagement, du bon côté des voies.
- On se place face au train et on le regarde passer. Immobile, sans charge encombrante, à distance augmentée.
- La reprise n'intervient qu'après autorisation de l'agent chargé de la protection. Jamais sur la seule appréciation d'un opérateur qui estime que « c'est passé ».
Le fonctionnement du dispositif, les rôles de l'annonceur et de la sentinelle et le calcul du délai de dégagement sont détaillés dans l'article sur le système d'annonce des circulations.
Ces protections sont récapitulées dans l'ARF, le document qui autorise l'engagement de la zone à risques. C'est l'encadrant de votre entreprise qui le reçoit, le lit et le confronte au mode opératoire réel. L'ensemble du circuit documentaire est détaillé dans l'article sur les 5 documents obligatoires d'un chantier ferroviaire.
Nuit et saison : deux contraintes qui structurent le chantier
Deux facteurs déterminent quand vous pouvez travailler, et ils ne dépendent ni de vous ni de votre client. Les intégrer au chiffrage change la rentabilité d'un lot.
L'élagage ferroviaire est un travail de nuit
Les fermetures de voie s'accordent lorsque le trafic est le plus faible, c'est-à-dire la nuit. Nous détaillons ce sujet dans notre article sur les travaux de nuit en emprise ferroviaire. SNCF indique d'ailleurs que la majorité des chantiers de maîtrise de la végétation sont réalisés de nuit, précisément pour limiter les conséquences sur les circulations. Une entreprise d'élagage habituée aux chantiers de jour découvre alors trois difficultés qui s'ajoutent aux huit risques précédents.
- L'éclairage crée des zones d'ombre. Un projecteur éclaire l'arbre et laisse la piste, les points de dégagement et les repères au sol dans le noir. L'éclairage doit couvrir le cheminement, pas seulement le poste de travail — et ne jamais éblouir un conducteur de train sur la voie contiguë.
- La perception de l'annonce est dégradée. Casque antibruit, tronçonneuse, broyeur, fatigue de fin de poste : la vigilance décroît précisément au moment où la visibilité est la plus faible.
- La fatigue physiologique n'est pas négociable. Le creux de vigilance de fin de nuit tombe souvent sur les dernières heures du chantier. Rotation des postes, pauses imposées et durée de travail limitée relèvent de l'organisation, pas de la bonne volonté.
La saison se joue de l'automne au début du printemps
Les travaux d'élagage ne peuvent pas être réalisés pendant les périodes de nidification des oiseaux, ce qui exclut une bonne partie du printemps et de l'été. Les campagnes se concentrent donc de l'automne au début du printemps.
Pour une entreprise d'élagage, cela signifie une chose très concrète : les compétences ferroviaires de vos équipes se préparent en septembre, pas au moment où le premier lot est attribué. Une formation reportée à la dernière minute se heurte à un calendrier de sessions déjà rempli — et l'aptitude médicale, qui dépend de votre service de santé au travail, ne se comprime pas.
Réseaux aériens et enterrés : la DICT s'applique aussi à l'élagage
C'est l'idée reçue la plus répandue du métier : « la DICT, c'est pour ceux qui creusent ». C'est faux, et l'erreur coûte cher.
Le dispositif anti-endommagement couvre les réseaux aériens autant que les réseaux enterrés. Dès lors que votre intervention peut avoir un impact sur un réseau, quelle que soit sa position, la procédure de déclaration s'applique. Or l'élagage se pratique précisément là où passent les lignes aériennes.
| Type de réseau | Ce que vous rencontrez le long des voies | Quand la procédure se déclenche |
|---|---|---|
| Réseaux aériens | Caténaire, lignes de distribution et de transport d'électricité, lignes télécom aériennes, feeders et câbles de signalisation portés. | Dès qu'une branche, une perche, une corde, une nacelle ou un arbre en cours de chute peut atteindre la ligne. Le cas de la caténaire consignée fait exception, sous conditions : voir l'encadré ci-dessous. |
| Réseaux enterrés | Câbles de signalisation, fibres optiques, réseaux d'énergie, canalisations et réseaux tiers longeant la plateforme. | Dès qu'on descend sous le niveau du sol : dessouchage, rognage, ancrage, création d'accès, décapage. Sans exception — le sous-sol est partagé entre plusieurs exploitants. |
Ce que la procédure impose
Le maître d'ouvrage établit la déclaration de projet de travaux, l'entreprise exécutante la déclaration d'intention de commencement de travaux. Ensuite, quel que soit le type de réseau :
- les récépissés des exploitants doivent être obtenus avant le démarrage, avec les prescriptions de sécurité qu'ils contiennent ;
- le repérage des réseaux est assuré sur le terrain : marquage-piquetage pour les réseaux enterrés, identification et bornage de la distance d'approche pour les réseaux aériens ;
- les techniques douces s'imposent à l'approche d'un réseau sensible — dégagement manuel sans outil percutant, aspiratrice, décapage progressif pour l'enterré ; réduction de l'amplitude, démontage par tronçons, retenue par câble pour l'aérien ;
- au moins un titulaire de l'AIPR profil encadrant est présent sur le chantier, et les opérateurs disposent du profil correspondant à leur rôle ;
- en cas d'endommagement, l'arrêt immédiat et le constat contradictoire s'imposent, sans remblaiement ni remise en état préalable.
Deux conditions cumulatives, cependant. Il faut que la consignation soit effective et tracée, et que le gestionnaire soit le seul exploitant de réseau aérien concerné par votre zone d'intervention. Or cela ne se présume pas : c'est la consultation du téléservice qui l'établit. Le long d'une voie, une ligne de distribution électrique, une ligne télécom aérienne ou l'éclairage d'un passage à niveau peuvent appartenir à d'autres exploitants, qui eux ne savent rien de votre chantier.
Sectionner un câble de signalisation ou arracher une ligne ne se solde pas par une simple réparation : ça met en jeu la sécurité des circulations, et l'interruption de trafic se chiffre en dizaines de milliers d'euros. Le détail de la procédure (DT, DICT, ATU) est repris dans l'article dédié au travail à proximité des réseaux, et la comparaison des deux référentiels de compétence dans AIPR ou Secufer : quelle formation près des voies ?
Travaux urgents : intervenir sans attendre la DICT
Une branche fendue au-dessus de la voie après une tempête, un arbre déraciné retenu par la caténaire, un houppier qui menace la signalisation : ces situations n'attendent pas. Or la procédure normale, elle, prend du temps — déclaration de projet de travaux, puis déclaration d'intention de commencement de travaux, chacune avec ses délais de réponse d'exploitants. Plusieurs semaines peuvent s'écouler entre la détection du danger et l'autorisation de creuser.
Le dispositif anti-endommagement — qui couvre, rappelons-le, les réseaux aériens comme enterrés — prévoit précisément ce cas. Les travaux urgents permettent d'intervenir immédiatement, sans DT ni DICT préalables, à condition que la situation le justifie réellement.
Les quatre motifs admis
Le régime ne s'applique qu'à des travaux non prévisibles, exécutés en urgence pour l'un de ces motifs :
- la sécurité — un danger immédiat pour les circulations, les installations ou les personnes ;
- la continuité du service public — le maintien de l'exploitation ferroviaire ;
- la sauvegarde des personnes ou des biens ;
- la force majeure — typiquement, les suites immédiates d'une tempête.
Un chantier planifié de longue date ne devient pas urgent parce qu'il a pris du retard. C'est la nature imprévisible de l'événement qui ouvre le régime, pas la pression du planning.
C'est notamment le cas d'un dessouchage rendu nécessaire en urgence : la procédure y est toujours due, l'ATU se substituant alors à la DICT.
Ce que vous devez faire malgré l'urgence
La dispense porte sur la DT et la DICT, pas sur la prudence. Avant et pendant l'intervention :
La séquence des travaux urgents
Ce que votre équipe doit avoir avant d'accéder aux voies
Les compétences métier ne suffisent pas : ce sont les compétences ferroviaires qui conditionnent l'accès. Voici ce qui est exigé, par profil.
| Profil | Ce qu'il lui faut |
|---|---|
| Grimpeur, bûcheron, opérateur au sol, conducteur de nacelle, intérimaire | Formation aux risques ferroviaires niveau opérateur, aptitude médicale, et A.A.E délivrée par l'employeur. |
| Chef d'équipe ou conducteur de travaux présent sur place | Niveau encadrant : c'est lui qui lit l'ARF, vérifie le S9 et le S11, articule les phases et décide — ou refuse — l'engagement de la zone. |
| Intervenants à proximité de la caténaire | Selon les travaux, une habilitation électrique ferroviaire KH0 / KB0. |
| Équipes réalisant un dessouchage | AIPR, avec au moins un profil encadrant sur le chantier. |
Deux rappels qui font perdre des journées de chantier quand on les découvre trop tard. L'A.A.E est délivrée par l'employeur, jamais par l'organisme de formation : celui-ci remet une attestation, c'est vous qui établissez l'autorisation d'accès au vu de la formation, de l'aptitude médicale et des habilitations. Et si vous sous-traitez une partie du chantier, chaque entreprise présente a besoin de son propre encadrant formé : un sous-traitant qui n'envoie que des opérateurs reste à l'arrêt dès que votre encadrant s'absente. Le détail de l'habilitation électrique ferroviaire est repris dans l'article KH0 / KB0 : l'habilitation électrique ferroviaire.
Combien coûte la formation de vos équipes
Nos tarifs sont publics. Trois formats, selon votre urgence, votre effectif et le niveau d'exposition réel de vos agents.
| Format | Tarif par personne | Quand le choisir |
|---|---|---|
| E-learning | 150 € | Démarrage immédiat, plateforme accessible en continu. Adapté à une présence en emprise ponctuelle et encadrée, ou à des agents à former au fil de l'eau. |
| Présentiel inter dans nos centres | 350 € | Une à quelques personnes à former. Ajoute les études de cas pratiques à la partie théorique. Dépend du calendrier des sessions. |
| Intra sur votre site | Sur devis | Une équipe entière à former avant un démarrage daté. Souvent la voie la plus rapide et la moins coûteuse en temps improductif. |
Tarifs 2026, par personne. Réseau AMYNCO est exonéré de TVA au titre de la formation professionnelle continue (article 261-4-4° a du CGI) : les montants indiqués sont nets, aucune taxe ne s'ajoute. Frais de déplacement en sus pour les sessions intra.
Le critère de choix n'est pas seulement le budget : c'est le niveau d'exposition réelle de vos agents. Un grimpeur qui travaille toute une saison en emprise a besoin des mises en situation du présentiel ; un chauffeur qui livre du matériel deux fois par mois relève d'un parcours théorique.
Réseau AMYNCO est certifié Qualiopi au titre des actions de formation, ce qui conditionne l'éligibilité aux financements mutualisés : selon votre branche et votre effectif, votre OPCO peut prendre en charge tout ou partie du coût. La démarche se lance en amont, pas après la facture. Le détail complet figure sur la page tarifs 2026.
L'essentielÀ retenir
Le rayon qui compte, c'est celui de tout ce qui peut tomber, basculer, glisser ou se balancer — pas la distance du pied à la voie.
Un chantier sur deux est commandé par un riverain mis en demeure, pas par le gestionnaire d'infrastructure.
Le riverain doit élaguer à moins de 3 m d'une caténaire : c'est une obligation d'entretien, à ne pas confondre avec la distance d'approche de vos agents.
Zone dangereuse : sur ligne classique 1,25 m jusqu'à 40 km/h, 1,50 m au-delà, 2 m au-delà de 160 km/h ; sur LGV 2 m jusqu'à 300 km/h et 2,30 m de 300 à 320 — sauf consignes locales plus strictes.
Caténaire non consignée : 3 m des pièces nues sous tension, appréciés sur tout ce qui peut atteindre la ligne. Les distances inférieures sont réservées aux habilités.
L'annonce des circulations protège le débroussaillage, pas un grimpeur ou une nacelle déployée.
Consignation caténaire et fermeture de voie se planifient plusieurs semaines à l'avance : à intégrer dès le devis.
Le chantier est nocturne et saisonnier : l'éclairage doit couvrir le cheminement, et les compétences se préparent dès septembre.
La DICT vise les réseaux aériens autant qu'enterrés : élaguer sous une ligne la déclenche, sans avoir creusé.
Caténaire consignée et seul réseau aérien concerné : la déclaration peut ne pas être due. Pour un dessouchage, elle l'est toujours.
En cas d'urgence justifiée, l'ATU remplace la DICT — mais l'urgence ne dispense jamais de la formation ni de l'autorisation d'accès.
Trois formats : 150 € en e-learning, 350 € en présentiel inter, intra sur devis — montants nets, exonérés de TVA. Financement OPCO possible.
L'A.A.E est délivrée par l'employeur ; chaque entreprise sous-traitante a besoin de son propre encadrant formé.
Questions fréquentes
Une entreprise d'élagage doit-elle être formée pour intervenir le long d'une voie ferrée ?
Oui. Dès que les opérateurs pénètrent dans les emprises, ils doivent être formés aux risques ferroviaires et disposer d'une autorisation d'accès délivrée par leur employeur. Cela vaut pour les grimpeurs, les opérateurs au sol, les conducteurs de nacelle et les intérimaires, comme pour l'encadrement.
À quelle distance de la caténaire peut-on élaguer ?
Tant qu'elle n'est pas consignée : 3 mètres des pièces nues sous tension. La distance s'apprécie sur tout ce qui peut atteindre la ligne — perche, corde, nacelle, branche coupée, arbre en cours de chute. Plus près suppose une consignation, tracée par le S11. Les distances inférieures figurant dans la réglementation concernent les caténaristes et les intervenants titulaires d'une habilitation électrique ferroviaire ; elles ne sont pas transposables à une entreprise d'élagage.
La zone dangereuse fait-elle toujours 1,50 m ?
Non. Sa largeur dépend de la vitesse des circulations : 1,25 m jusqu'à 40 km/h, 1,50 m de 40 à 160 km/h, 2 m au-delà de 160 km/h et sur ligne à grande vitesse, 2,30 m à 320 km/h. Ces valeurs s'appliquent sauf disposition contraire des consignes du site et des particularités locales, qui peuvent retenir des distances supérieures. Au-delà, l'approche suppose des mesures particulières : consignation des voies ou ralentissement de la vitesse de circulation.
À quelle période de l'année élague-t-on le long des voies ?
De l'automne au début du printemps, principalement. Les travaux d'élagage ne peuvent pas être menés pendant les périodes de nidification des oiseaux, ce qui exclut une grande partie du printemps et de l'été. Les compétences ferroviaires de l'équipe se préparent donc dès septembre, avant l'attribution des premiers lots.
Pourquoi les chantiers d'élagage ferroviaire ont-ils lieu la nuit ?
Parce que les fermetures de voie sont accordées lorsque le trafic est le plus faible. Cela ajoute trois contraintes : un éclairage qui doit couvrir le cheminement et les points de dégagement et non le seul poste de travail, une perception dégradée de l'annonce, et la fatigue de fin de nuit qui impose rotation des postes et pauses organisées.
Peut-on intervenir en urgence sans DICT sur un arbre qui menace la voie ?
Oui, sous conditions. Le régime des travaux urgents dispense de la DT et de la DICT pour des travaux non prévisibles justifiés par la sécurité, la continuité du service public, la sauvegarde des personnes ou des biens, ou la force majeure. Il faut néanmoins consulter le téléservice, contacter sans délai les exploitants de réseaux sensibles, établir un avis de travaux urgents (ATU) et le conserver. Cette dispense ne porte que sur la déclaration : elle ne suspend ni la formation aux risques ferroviaires, ni l'autorisation d'accès, ni la protection de la voie.
Combien coûte la formation Secufer pour une équipe d'élagage ?
150 € par personne en e-learning et 350 € par personne en présentiel dans nos centres. L'intra sur votre site est établi sur devis et devient généralement plus avantageux à partir de six ou sept personnes, une fois intégrés les déplacements et les journées non productives. Ces montants sont nets : Réseau AMYNCO est exonéré de TVA au titre de la formation professionnelle continue. Le financement par votre OPCO est possible, notre certification Qualiopi en étant la condition.
Faut-il une DICT pour élaguer près d'une ligne aérienne ?
En principe oui : le dispositif anti-endommagement couvre les réseaux aériens autant que les réseaux enterrés — caténaire, lignes de distribution électrique, lignes télécom. Croire que la déclaration ne concerne que ceux qui creusent est l'erreur la plus fréquente du métier. Une exception existe lorsque le gestionnaire d'infrastructure est le seul exploitant aérien concerné et qu'il a délivré une consignation tracée, puisqu'il est alors déjà partie à l'opération. La consultation du téléservice reste dans tous les cas nécessaire pour vérifier qu'aucun autre exploitant n'est présent.
Le dessouchage impose-t-il une déclaration de travaux ?
Oui, en plus des réseaux aériens déjà concernés. Dessoucher ou rogner revient à excaver : s'ajoutent alors les réseaux enterrés, avec récépissés des exploitants, marquage-piquetage maintenu et techniques douces à l'approche des réseaux sensibles.
La consignation caténaire dispense-t-elle de la déclaration ?
Sous deux conditions cumulatives. La consignation ne dispense pas parce qu'elle met la ligne hors tension, mais parce que l'exploitant du réseau est déjà partie à l'opération : en la délivrant, le gestionnaire d'infrastructure connaît le chantier et a prescrit ses mesures. Encore faut-il que la consignation soit effective et tracée, et que le gestionnaire soit le seul exploitant de réseau aérien concerné — ce que seule la consultation du téléservice permet d'établir. Pour un dessouchage, en revanche, la procédure reste due sans exception : le sous-sol est partagé entre plusieurs exploitants.
Qui est responsable de l'élagage le long d'une voie ferrée ?
Cela dépend de l'emplacement des arbres. La végétation en emprise relève du gestionnaire d'infrastructure. Celle des terrains riverains relève de leur propriétaire, à qui l'article L. 2231-3 du Code des transports impose de ne pas laisser croître d'arbres à moins de 2 m de la limite légale des emprises, soit 4 m du bord du rail, et d'élaguer ou d'abattre les arbres situés à moins de 3 m d'une caténaire ou d'une installation ferroviaire. Dans les deux cas, l'accès aux emprises reste soumis à l'autorisation du gestionnaire.
Un chantier d'élagage ferroviaire vient-il toujours de la SNCF ?
Non, et c'est une idée reçue. Selon SNCF Transilien, près de la moitié des arbres jugés dangereux pour les circulations se situent hors des emprises ferroviaires, sur des propriétés privées ou communales. Le chantier est alors commandé par le riverain mis en demeure — commune, entreprise, agriculteur, particulier — et non par le gestionnaire d'infrastructure. Les exigences d'accès à l'emprise restent pourtant identiques.
Que se passe-t-il si un propriétaire riverain n'élague pas ?
Le gestionnaire d'infrastructure peut le mettre en demeure de réaliser ou faire réaliser les travaux. En l'absence de suite, la loi l'autorise à les faire exécuter d'office et aux frais du propriétaire. La responsabilité pénale et civile du propriétaire peut par ailleurs être recherchée en cas d'accident ou de perturbation des circulations. C'est ce qui explique qu'une part importante des chantiers d'élagage en bordure de voie soit déclenchée par une mise en demeure.
Faut-il un permis de feu pour débroussailler en emprise ?
L'emploi d'outils thermiques ou générateurs d'étincelles près d'une végétation sèche et d'un ballast le justifie, avec moyens d'extinction sur place et surveillance après l'arrêt des travaux. En période et en zone à risque, des restrictions préfectorales peuvent s'ajouter.
Comment se protège un chantier de débroussaillage le long des voies ?
Le plus souvent par l'annonce des circulations. Un dispositif signale l'arrivée du train, tous les travaux s'arrêtent, chacun se dégage hors de la zone dangereuse vers le point défini à l'avance, se place face au train et le regarde passer. La reprise n'intervient qu'après autorisation de l'agent chargé de la protection.
Pourquoi faut-il se mettre face au train et le regarder passer ?
C'est une position de sécurité : faire face permet de voir arriver un objet dépassant du gabarit, un chargement mal arrimé ou une projection de ballast. Cela évite aussi de reprendre le travail trop tôt et maintient la vigilance sur la voie contiguë, qu'un train qui passe masque à la vue comme à l'ouïe.
Peut-on former toute l'équipe sur notre site ?
Oui, c'est la formule intra. Elle évite les déplacements, limite le temps improductif et se cale souvent plus vite qu'une session en centre quand la date de chantier approche.
Formez vos équipes d'élagage aux risques ferroviaires
Distances caténaire, protections adaptées à un grimpeur ou à une nacelle, travail de nuit, dessouchage sous régime anti-endommagement : la formation Secufer prépare vos équipes à ces spécificités. Certifiée Qualiopi, finançable par votre OPCO.
Sources & référentiels
- Groupe SNCF — Maîtrise de la végétation : quelles solutions ? (mars 2026) : objectifs de sécurité, surfaces d'emprises, minutes perdues.
- SNCF Réseau — Maîtrise de la végétation : budget, méthodes officielles (abattage, élagage, débroussaillage) et impacts détaillés.
- Décret n° 2017-694 du 2 mai 2017 — cadre Secufer applicable aux travaux en emprise ferroviaire, modifié par le décret n° 2026-629 du 10 juillet 2026 : voir notre article Secufer 2026 : ce que change le décret n° 2026-629.
- Arrêté du 10 juillet 2026 — distances délimitant la zone dangereuse selon la vitesse, distances de sécurité autour des installations électriques, dispositifs d'annonce et contenu des attestations de formation.
- Préfecture de la Seine-Maritime — Élagage autour des voies ferrées : rappel des obligations des riverains et du mécanisme de mise en demeure.
- SNCF Transilien — Comment maîtriser la végétation aux abords des voies ? (2017) : part des arbres situés hors emprise, organisation des chantiers de nuit.
- Article L. 2231-3 du Code des transports — obligations des propriétaires riverains : distances de plantation, élagage autour des caténaires, travaux d'office aux frais du propriétaire.
- Articles L. 134-1 et suivants du Code forestier — obligations de débroussaillement dans les zones exposées.
- Articles R. 4511-1 et suivants et R. 4534-1 et suivants du Code du travail — prévention des risques sur chantier.
- Articles L. 554-1 et suivants et R. 554-1 et suivants du Code de l'environnement — dispositif anti-endommagement des réseaux : DT, DICT, et régime des travaux urgents (ATU).
- Norme NF C 18-510 — distances d'approche électriques et habilitation du personnel.
À lire aussi
- Système d'annonce des circulations ferroviaires
- Les 5 documents obligatoires d'un chantier ferroviaire
- DT, DICT, ATU, AIPR : creuser sans endommager
- L'autorisation d'accès aux emprises (A.A.E)
- Secufer 2026 : ce que change le décret n° 2026-629
- Travaux de nuit en emprise ferroviaire
- Fiche UIC 791-3 : zones et distances près des caténaires
- KH0 / KB0 : l'habilitation électrique ferroviaire
- Zone dangereuse en emprise ferroviaire
Mise à jour réglementaire — Cet article intègre le décret n° 2026-629 et l'arrêté du 10 juillet 2026, qui modifient le décret Secufer n° 2017-694. Le décret entre en vigueur au 1er janvier 2028 dans son ensemble. Les consignes du gestionnaire d'infrastructure et les particularités locales peuvent retenir des distances supérieures à celles indiquées ici : ce sont elles qui font foi sur votre chantier.
Cet article a une vocation informative et ne se substitue ni aux référentiels de sécurité en vigueur, ni aux consignes du site, ni aux clauses de votre marché, qui déterminent les protections et les compétences exigées sur un chantier donné. Réseau AMYNCO — SIRET 988 065 173 00011, déclaration d'activité n° 30620465660 ; cet enregistrement ne vaut pas agrément de l'État. Certification Qualiopi n° 2025-269-03, délivrée au titre des actions de formation.
Formateur en hygiène et sécurité au travail, Henri Rinaldo dirige Réseau Amynco, organisme de formation certifié Qualiopi. Il conçoit et anime des formations à la prévention des risques professionnels (AIPR, autorisations de conduite d'engins, SECUFER…). Sur ce blog, il partage les obligations réglementaires et les bonnes pratiques pour intervenir en sécurité sur les emprises ferroviaires.
